В 2020 году возобновилось строительство Центрального теплоисточника, который является переходящим проектом. Срок реализации данного проекта с 2020 до 2023 года. Подрядчиком является ТОО «Temir Zat».

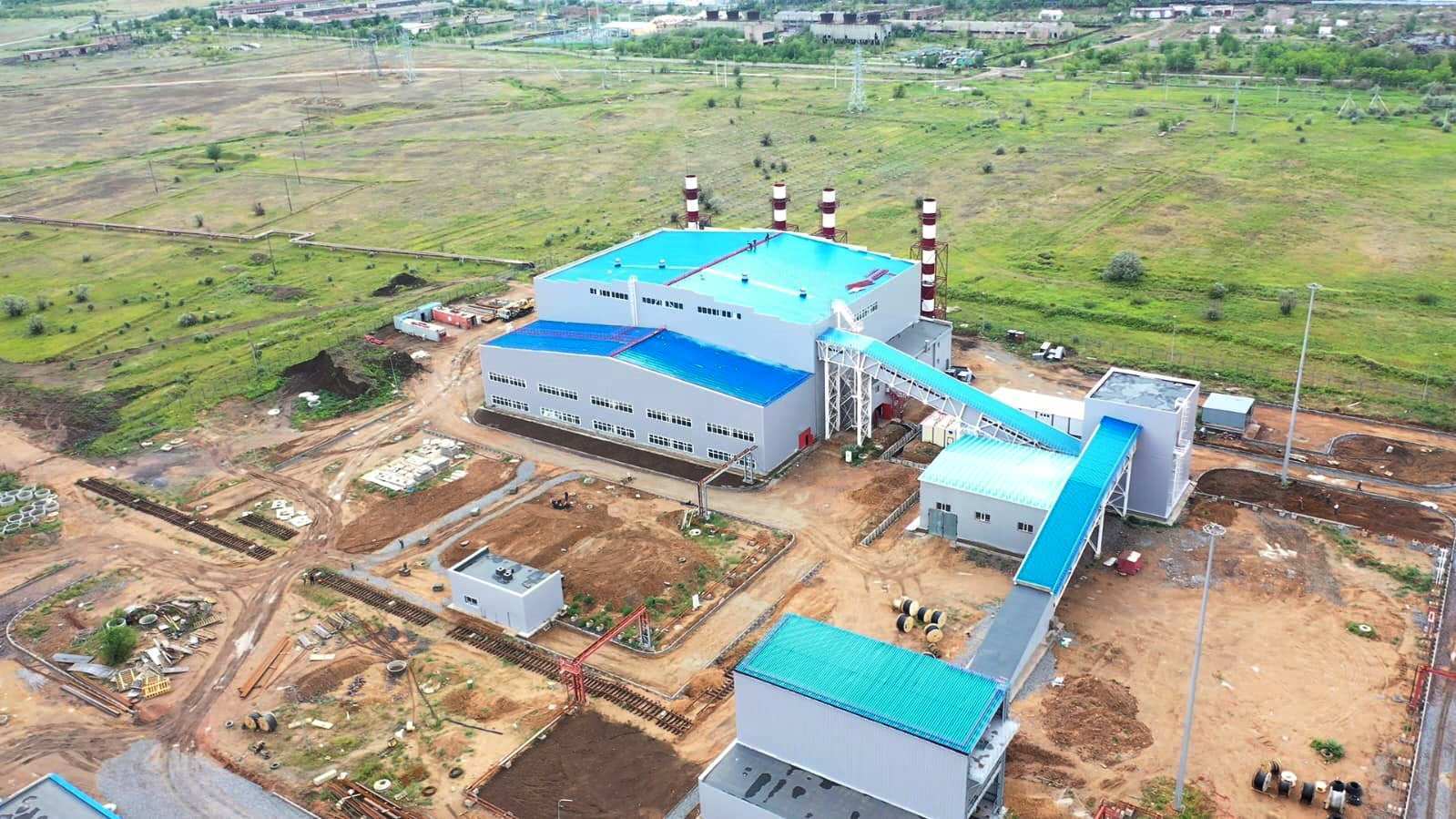

На сегодняшний день на Центральном теплоисточнике установлены и опрессованы четыре котла, завершены работы по устройству внешнего контура котельной, построены здания административно - бытового комплекса, вспомогательного комплекса, пожарного депо. Пожарное депо рассчитано на 6 единиц служебного транспорта.
Сейчас производится закуп электрооборудования, необходимого для работы котлов. Кроме этого, обустроены 2 резервуара, электрической подстанции КТПБ, продолжаются работы по благоустройству территории. Завершение строительства планируется до конца текущего года.

В настоящее время ведутся работы по подключению многоквартирных жилых домов и объектов социально – культурного назначения к тепловым сетям для подачи центрального отопления. Подрядная организация, которая выполняет данные работы - ТОО «Универсал Строй Сервис». Всего к данной котельной будет подключено 259 жилых домов, 44 объекта социально – культурного назначения. Подключение жилых домов и объектов соцкультбыта запланировано в 3 этапа.
1 этап – 115 домов (121 тепловых узлов), 20 объектов соцкультбыта (6,7,8,9,21,22,23,24,106,108,115, Чкалова 71 а,б);
2 этап – 65 домов (67 тепловых узлов), 21 объектов соцкультбыта (микр.1, кварталы 11, 12,14,28,121);

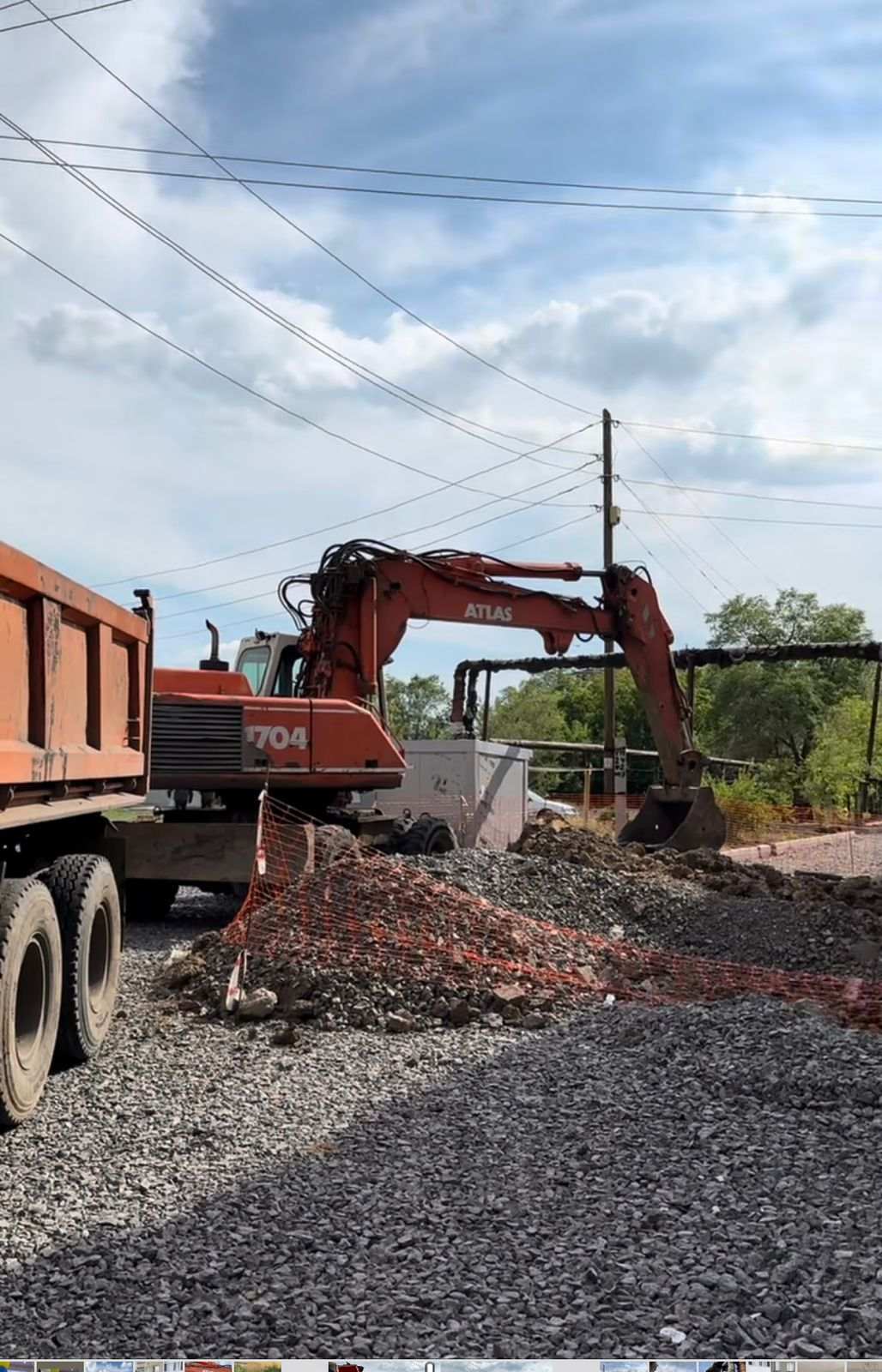

3 этап – 79 домов (80 тепловых узлов), 3 объекта соцкультбыта, (микр.1А, «Горняк»). Ведутся строительно-монтажные, земляные работы по прокладке тепловых сетей к домам в рамках первой очереди подключения. Завершение работ по 1 этапу планируется в сентябре текущего года.
Сейчас всего смонтировано 103 тепловых узла, из запланированных 121, а также по первому этапу завершены работы по прокладке кабельной линии для теплового счетчика.
Ведутся работы в 8, 9, 23, 24, 106, 108 кварталах. Работают восемь бригад, при этом подрядчиком подключаются дополнительные работники.
Подготовила Надежда ЦХАЙ
